Kapazitätsplanung fürs Handwerk.

Vorausschauend planen, Engpässe erkennen

Die meisten Terminprobleme im Handwerk entstehen nicht auf der Baustelle, sondern am Telefon: bei einer Zusage, für die rechnerisch nie Zeit war.

Jetzt testenTermin buchen
  • 14 Tage kostenlos
  • Keine Kreditkarte
  • Server in Deutschland
  • DSGVO-konform
Kapazitätsplanung im Handwerk mit Auslastung je Mitarbeiter
5.0
Artesa Bewertungen auf Capterra

Kapazitätsplanung ist die Ebene über der Einsatzplanung. Sie fragt nicht, wer morgen wohin fährt, sondern ob die vorhandenen Leute und Stunden für alles reichen, was zugesagt wurde.

In vielen Betrieben passiert das im Kopf des Chefs. Das funktioniert bis zu einer bestimmten Größe erstaunlich gut und danach gar nicht mehr. Für ihn ändert sich damit vor allem eins: die Auslastung sehen, ohne jemanden zu fragen.

  • Kapazitätsangebot

    Die Stunden, die dein Team in einem Zeitraum wirklich leisten kann.

  • Kapazitätsbedarf

    Die Arbeit, die dafür schon zugesagt ist.

  • Kapazitätsabgleich

    Beide gegeneinander gestellt. Die Einsatzplanung verteilt danach die Leute, hier geht es um Stunden statt um Namen.

Früher

Kriegen wir das nächste Woche noch rein?

Kunde am Telefon

Müsste gehen, glaube ich.

Chef
Heute

Mit sichtbarer Auslastung wird daraus eine belastbare Aussage:

  • Du siehst freie Stunden statt sie zu schätzen.
  • Engpässe fallen auf, bevor sie eintreten.
  • Verschiebungen zeigen sofort ihre Folgen.
  • Zusagen halten, das spart die Entschuldigungsanrufe.

Das Kapazitätsangebot: wie viele Stunden hat dein Team überhaupt?

Zehn Leute mal vierzig Stunden ergeben vierhundert Stunden auf dem Papier. Verplanbar ist davon deutlich weniger. Den Ausgangswert liefert das Arbeitszeitmodell mit den Soll-Stunden je Wochentag, samt Teilzeit und verkürztem Freitag, siehe Arbeitszeitkonto. Davon geht ab, was ohnehin nicht auf einem Kundenauftrag landet.

  • Abwesenheiten

    Urlaub, Krankheit, Schulung, Feiertage. Über das Jahr gerechnet mehrere Wochen je Kopf.

  • Fahrten

    Hin zur Baustelle, zurück zum Hof, dazwischen die Fahrt zum Großhandel.

  • Werkstatt- und Rüstzeit

    Material laden, vorbereiten, Fahrzeug packen, abends aufräumen. Im Betrieb heißt das Rüsten, in der Rechnung ist es Zeit, die kein Kunde bezahlt.

  • Nacharbeit

    Reklamationen und Restarbeiten, die in keiner Planung stehen und trotzdem jede Woche vorkommen.

Jede Buchung läuft in Artesa entweder auf einen Auftrag oder auf eine Verteilzeit, also auf Werkstatt, Lager oder Fahrzeugpflege. Nach ein paar Monaten steht im digitalen Stundenzettel, wie groß dieser Anteil bei euch ist, und die Abwesenheiten sind in der Planung schon abgezogen.

Der Kapazitätsbedarf: wie viel Arbeit steht schon fest?

Zwei Bäder und eine Treppe sind drei Aufträge, wiegen aber völlig unterschiedlich. Deshalb gibst du je Arbeitsschritt an, wie viele Leute ihn wie viele Tage und Stunden beschäftigen. Erst das macht aus einem Termin eine Zahl, die sich gegen das Angebot rechnen lässt, siehe Auftragsplanung.

  • Geschätzte Stunden je Arbeitsschritt

    Die eigentliche Währung. Ohne sie zählt die Planung Termine, nicht Aufwand. Bei wiederkehrenden Auftragsarten stehen sie schon im Standardablauf.

  • Anzahl der Leute je Schritt

    Zwei Mann über vier Tage sind vierundsechzig Stunden, nicht zweiunddreißig.

  • Bereich, in dem der Aufwand anfällt

    Zuschnitt, Vorfertigung oder Montage. Der Bedarf rechnet sich gegen den Bereich, nicht gegen das ganze Team.

Woher die Schätzung kommt, ist am Anfang Erfahrung. Nach ein paar vergleichbaren Aufträgen liefert die Nachkalkulation den Abgleich zwischen geschätzt und tatsächlich. Betriebe mit eigener Fertigung planen den Bedarf getrennt nach Werkstatt und Baustelle, siehe Werkstattplanung.

Der Kapazitätsabgleich: beide Seiten gegeneinander

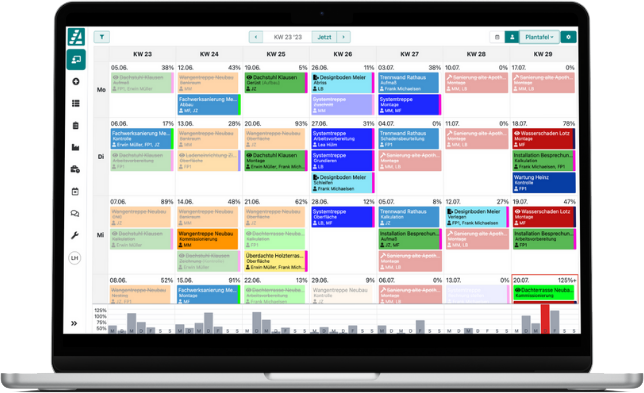

Der Nutzen entsteht erst, wenn beide Seiten im selben Bild stehen. Wichtig ist, dass die Zahl vor der Zusage steht und nicht danach, und in Betrieben mit eigener Fertigung kommt sie aus der Halle: Die Werkstattleitung sieht vor der Zusage, was noch reinpasst.

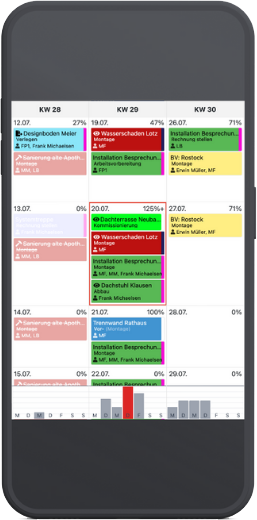

Auslastung des Teams über die Woche.

Auslastung statt Bauchgefühl

In der Kalenderwochen-Ansicht der Plantafel steht an jedem Tag, wie stark dein Team eingeplant ist, als Prozentwert. Liegt er über hundert Prozent, ist der Tag rot umrandet.

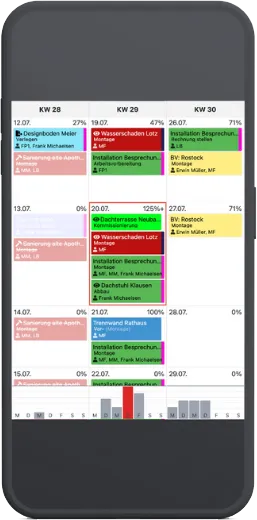

Über mehrere Wochen hinweg ergibt das ein Kapazitätengebirge: Spitzen, in denen es kippt, und Täler, in denen Stunden leer laufen. Beides siehst du früh genug, um noch etwas zu verschieben.

Geplante und tatsächlich erfasste Stunden im Vergleich.

Planung an der Realität geeicht

Kapazitätsplanung ist nur so gut wie die Annahmen dahinter. Wenn ein Auftragstyp regelmäßig länger dauert als geplant, siehst du das über die erfassten Zeiten und kannst beim nächsten Mal realistischer ansetzen.

Den Rückweg von den Ist-Zeiten zur nächsten Planung beschreibt die Nachkalkulation.

Urlaub reduziert die verfügbare Kapazität.

Urlaub ist Kapazität, die fehlt

Zwei Leute im Urlaub sind zwei Leute weniger, die in der Woche zur Verfügung stehen. Weil Abwesenheiten im selben System stecken, ist das in der Auslastung schon berücksichtigt. Welche Woche wie dünn besetzt ist, zeigt der Abwesenheitskalender.

Bis wann sind wir ausgelastet?

Am Telefon wird selten gefragt, ob ihr ausgelastet seid. Gefragt wird, wann ihr könnt. In der Plantafel ziehst du den Zeitraum dafür über Monate auf und suchst nicht die volle Woche, sondern die erste mit Platz.

Die Zahl dahinter heißt Auftragsreichweite: wie viele Wochen der Betrieb ausgelastet wäre, wenn ab heute kein Auftrag mehr hereinkäme. Ein Vorlauf, der über Monate wächst, ist ein Personalthema. Vom Start nach vorn oder vom Fertigstellungstermin nach hinten rechnen entscheidet die Terminplanung, beide Richtungen stehen im Artikel zur Terminierung im Handwerk.

Der Engpass ist selten das ganze Team

Wenn eine Woche kippt, liegt es meistens nicht an der Kopfzahl, sondern am einzigen Kollegen mit dem Schein, am Gerüst auf der anderen Baustelle oder am Bagger.

  • Fähigkeiten

    Schweißerschein, Befähigung für die Hebebühne, der Monteur, der die Anlage beim Stammkunden kennt. In Artesa hängen die Fähigkeiten am Mitarbeiter und an den Arbeitsschritten, die er übernehmen kann.

  • Fahrzeuge und Anhänger

    Fahrzeuge lassen sich als eigene Ressource anlegen und wie eine Person in der Plantafel verplanen. Dass zwei Kolonnen denselben Anhänger für Dienstag vorgesehen haben, fällt dann vorher auf.

  • Maschinen und Gerät

    Gerüst, Kran, Bagger, Kernbohrgerät: derselbe Weg. Was den Auftrag blockiert, wenn es fehlt, gehört mit in die Planung.

Was tun, wenn es nicht reicht

Sichtbarkeit allein macht keine Stunde frei. Sie verschiebt die Entscheidung um zwei, drei Wochen nach vorn, und dort liegt der Unterschied zwischen Umplanen und Absagen.

  • In eine spätere Woche schieben

    Weil die Arbeitsschritte am Auftrag hängen, siehst du beim Verschieben sofort, welche Folgetermine mitwandern und bei welchem Kunden du deshalb anrufen musst.

  • Zwischen Kolonnen umverteilen

    Selten sind alle gleich voll. Arbeit von der überlasteten Kolonne auf eine freie zu geben setzt voraus, dass die Kollegen den Stand des Auftrags übernehmen können. Genau dafür liegen Fotos, Notizen und Arbeitsschritte in der Auftragsakte.

  • Bewusst absagen oder neu terminieren

    Ein Termin, den du drei Wochen vorher zurückgibst, kostet dich ein unangenehmes Telefonat. Derselbe Termin am Vorabend abgesagt kostet den Kunden einen Urlaubstag. Der Unterschied ist nur der Vorlauf.

  • Kapazität dazuholen

    Aushilfe, Leiharbeit oder Nachunternehmer werden als eigene Person angelegt und mitverplant. In der Tafel steht dann, wer wirklich vor Ort ist, unabhängig von der Lohnliste.

  • Kurzfristigen Ausfall abfangen

    Der Anruf um halb sieben lässt keinen Vorlauf. Reagieren kannst du darauf über die Disposition, ohne die ganze Woche umzuwerfen.

Die andere Richtung: Löcher im Plan

Die schwachen Wochen kosten genauso, sie fallen nur später auf, weil sich niemand beschwert. Zwei Wochen Vorlauf genügen meistens, um die Lücke zu füllen: liegengebliebene Werkstattarbeit, vorgezogene Wartungen aus dem Servicegeschäft, Reststunden vom Arbeitszeitkonto, Urlaub gezielt in die ruhige Woche statt in den vollen Juni.

Die Ansicht, in der die Auslastung steht

Das Video kommt aus unserem Handbuch. Neue Mitarbeiter arbeiten sich damit selbst ein, ohne dass du danebenstehen musst. Alle Videos im Handbuch

Sechs Wochen im Voraus, nicht sechs Tage

14 Tage selbst testen oder vorher mit uns telefonieren

Erzähl uns, was bei euch in den nächsten sechs Wochen ansteht: die zugesagten Aufträge, die Urlaubsliste, die Kolonnen. Danach weißt du, ob sich daraus eine belastbare Auslastung rechnen lässt oder ob euch dafür noch Zahlen fehlen.

Jetzt testenTermin buchen

Lieber erst zuschauen? Komm ins kostenlose Live-Webinar am 15.09. um 15:00 Uhr

  • 14 Tage kostenlos
  • Keine Kreditkarte
  • Server in Deutschland
  • DSGVO-konform

Das sagen Betriebe, die damit arbeiten

Sanierter Mehrfamilienhaus-Altbau – Referenzobjekt von Boddensegler Immobilien Management
Logo Boddensegler Immobilien Management
Bauunternehmen 4 Mitarbeiter
Kay Brandenburg
Geschäftsführer Boddensegler Immobilien Management
Artesa unterstützt uns zuverlässig bei der Planung und Durchführung. Mein Team ist immer auf dem neuesten Stand und ich habe einen klaren Überblick über den Fortschritt unserer Aufträge.
Drei Gerüstbauer der Gerüstbau Gabel KG auf einem frisch errichteten Stahlgerüst vor blauem Himmel
Logo Gerüstbau Gabel KG
Gerüstbau 12 Mitarbeiter
Yvonne Gabel
Geschäftsführung Gerüstbau Gabel KG
Mit unserem Kalkulationsprogramm erstellen wir Angebote und Rechnungen - mit Artesa planen wir die Woche durch. Aufbau- und Abbau-Termine haben wir so sauber im Blick und können unsere Kolonnen optimal einteilen.
Moderne Glas-Terrassenüberdachung an einem Wohnhaus – Referenzobjekt von Lebenstraum Terrasse
Logo Lebenstraum Terrasse
Bauelemente 10 Mitarbeiter
Bernd Kentzler
Geschäftsführer Lebens[t]raum Terrasse
Die Kommunikation zwischen Büro und Monteuren hat sich mit Artesa deutlich verbessert - dank projektbezogenem Chatverlauf ohne Datenverlust.
Team der Leonhard Paul GmbH im Firmengebäude in Freiburg
Logo Leonhard Paul GmbH
Fenster & Türen 30 Mitarbeiter
Leonhard Paul GmbH
Die Software ist praxisnah aufgebaut und unterstützt unsere täglichen Abläufe zuverlässig. Besonders gefällt uns, dass regelmäßig sinnvolle Weiterentwicklungen kommen und das Team dahinter engagiert und motiviert wirkt.
Mehrgeschossiger Rohbau mit blauem Gerüstnetz und Baukränen – Baustelle von MPG Marius Perseke Gerüstbau
Logo MPG Marius Perseke Gerüstbau
Gerüstbau 43 Mitarbeiter
Marius Perseke
Gerüstbaumeister MPG Marius Perseke Gerüstbau
Artesa hat unsere Baustellenplanung deutlich vereinfacht. Wir sehen sofort, welche Aufbau- und Abbautermine anstehen und haben auch Abwesenheiten wie Urlaub oder Schule direkt im Blick.
Moderne Holztreppe mit Glasgeländer in einem Wohnhaus – gefertigt von Treppen Schmidt
Logo Treppen Schmidt
Treppenbau 18 Mitarbeiter
Nicolas Schmidt
Geschäftsführer Treppen Schmidt
Mit Artesa gelingt es mir, auch von Unterwegs den Überblick zu behalten und meinen Betrieb zu steuern. Außerdem kann ich meine Werkstatt viel besser auslasten und insgesamt mehr Aufträge in kürzerer Zeit bearbeiten.

Häufig gestellte Fragen

Funktionen im Überblick
